Almanya’da ARGE Uniper–ENKA Dradenau ortaklığı tarafından yürütülen Dradenau Kombine Isı ve Enerji Santrali projesi başarıyla ilerlemekte. Hamburg için stratejik öneme sahip olan bu proje, Wedel’deki kömürle çalışan kojenerasyon tesisinin yerini, yeni ve çevre dostu bir Kombine Isı ve Enerji Santrali tesisi “KWK-Anlage Dradenau” alacak.
Proje, 2 adet Siemens SGT-800 gaz türbini, 1 adet buhar türbini, 2 adet atık ısı buhar kazanı (HRSG) ve ilave bir gaz yakıtlı buhar kazanından oluşan 2x2x1 konfigürasyonuna sahip. Tamamlandığında santral, 180 MW elektrik ve 260 MW ısı sağlayacak.
Haziran 2026 ortası itibarıyla proje ilerleme oranı %92,3’e ulaşmış olup, alt yükleniciler dâhil yaklaşık 900 personel sahada aktif olarak görev yapmakta. Projede, kayıp zamanlı iş kazası (LTI) yaşanmaksızın 1,67 milyon insan-saat çalışma ve 273 gün kaydedildi.
Mimari ve altyapı faaliyetleri proje takvimine uygun şekilde devam etmekte

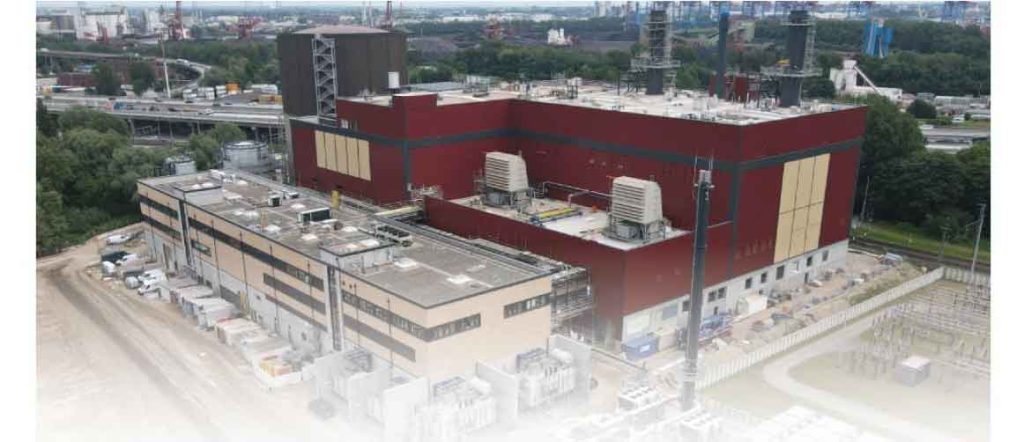

Elektrik, Gaz Kompresörü ve İdari Kontrol binalarının cephe ve çatı montajları tamamlandı. Güç Bloku binasına ait 4.300 ton yapısal çeliğin montajı da başarıyla tamamlandı. Çelik montajının ardından 10.360 m² cephe kaplaması ve 10.275 m² çatı kaplama işleri tamamlandı. Mimari ve altyapı faaliyetleri proje takvimine uygun şekilde devam etmekte.
Mekanik işlerde önemli ilerleme kaydedilmiş olup, proje genelinde toplam 146.800 dia-inch boru kaynağı tamamlandı. Hidrotest faaliyetleri büyük ölçüde tamamlanırken, izolasyon çalışmaları eş zamanlı olarak sürdürülmekte. Ana ve yardımcı mekanik ekipmanların montajı tamamlanmış olup, HRSG’lerin devreye alma ekibine teslimine yönelik hazırlıklar devam etmekte. Ana hatların kimyasal temizliği ile Yakıt Gaz Sistemi’nin Regülasyon ve Ölçüm İstasyonu’na (RMS) bağlantısı da tamamlandı.
Elektrik işleri kapsamında, trafoların, panoların ve yardımcı ekipmanların montajı tamamlanmış olup, yaklaşık 810.000 metre kablo çekimi gerçekleştirildi. Enstrüman montajı ve terminasyon faaliyetleri, sistem devreye alma önceliklerine uygun şekilde devam etmekte. Ayrıca, Black Start akülerinin kurulumu da tamamlandı.
Devreye alma faaliyetleri planlanan takvime uygun şekilde ilerlemekte. Su Arıtma Tesisi başarıyla devreye alınmış olup demineralize su üretimi gerçekleştirmekte. Gaz türbinlerine ilişkin test faaliyetlerinin büyük bölümü tamamlandı. Birçok transformatör ve AC/DC kesintisiz güç kaynağı sistemi başarıyla devreye alındı. Ayrıca Gaz Kompresörü, GSG, HRSG’ler ve Gaz Türbinlerine ait gaz boru hatlarının devreye alma faaliyetleri de tamamlandı. Ana transformatörler ve yüksek gerilim sistemlerine ait tüm testlerin tamamlanmasının ardından santral şebekeden başarıyla enerjilendirilmiş ve projenin önemli kilometre taşlarından biri olan Backfeed Energization başarıyla gerçekleştirildi.

İlginizi Çekebilir
Caba Grubu, Yeni Hidroelektrik Santrali İçin Andritz’den Ekipman Siparişi Verdi
Züblin, Nrw.Bank İçin Modern Bir Bina İnşa Ediyor
CoreX Holding, Brezilya’daki Carajás Bakır Varlıklarını BHP’den 465 Milyon ABD Doları Karşılığında Satın Aldı
